اخبار شرکت ها

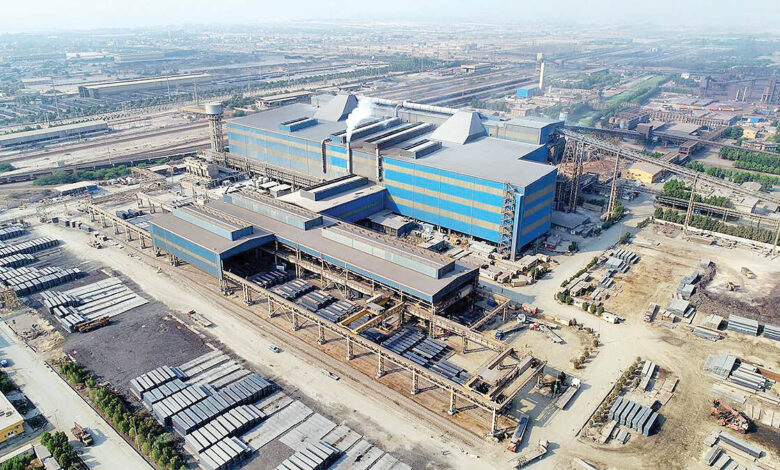

فولاد هرمزگان کسری جنگ را جبران کرد؛ نگاه به ظرفیت‌های تازه

به گزارش بورس امروز؛ نتیجه شش‌ماه کار فولاد هرمزگان نماد ” هرمز” در یک عدد خلاصه شد: ۷۴۲ هزار و ۳۸۴ تن تختال در نیمه نخست سال. این رقم رکورد پیشین شرکت را ۲ هزار و ۶۷۲ تن بالاتر برد و بالاترین تولید نیمه نخست سال از ابتدای فعالیت شرکت است. دومین سال پیاپی بود که شش‌ماهه نخست با رکورد بسته می‌شد.

اما ارزش این عدد را باید کنار سالی گذاشت که در آن ثبت شد. علیرضا رحیم، مدیرعامل شرکت فولاد هرمزگان، توضیح داد که فروردین‌ماه به‌دلیل شرایط جنگی حدود ۵۷ هزار تن تولید از دست رفت. تابستان هم با محدودیت‌های جدی برق همراه بود. با این حال، آنچه در ابتدای سال از دست رفته بود جبران شد. سعید زرندی، مدیرعامل گروه فولاد مبارکه، در گفت‌وگو با مدیرعامل فولاد هرمزگان همین نکته را برجسته کرد: سالی سخت برای صنعت فولاد که کارکنان در آن کسری فروردین و اوایل اردیبهشت را جبران کردند. مجید ابوعطیوی، معاون بهره‌برداری شرکت فولاد هرمزگان، هم گفت در کنار مقدار تولید، کیفیت و تولید گریدهای کم‌کربن نیز در دستور کار بوده است.

حالا پرسش این است که نیمه دوم چه در پیش دارد. علیرضا رحیم، مدیرعامل فولاد هرمزگان، هدف را ثبت رکوردهای تازه تا پایان سال و حرکت به‌سمت عبور از ظرفیت اسمی تولید عنوان کرد. او همان‌جا یادآوری کرد که ممکن است محدودیت‌های انرژی در نیمه دوم تشدید شود و بنابراین تیم بهره‌برداری باید تولید حداکثری را در زمان‌های مناسب در اولویت قرار دهد.

ظرفیت بعدی بر چه پایه‌هایی بنا می‌شود؟

پاسخ را آیدین اسعدی، معاون طرح و توسعه شرکت فولاد هرمزگان، روشن‌تر گفت: توسعه ظرفیت فولادسازی زمانی نتیجه می‌دهد که تأمین آهن اسفنجی، گازهای صنعتی، برق و آب هم متناسب با آن پیش برود. یعنی چهار پایه که باید هم‌زمان جلو بروند.

پایه نخست آهن اسفنجی است. مدول سوم احیای مستقیم، با ظرفیت سالانه یک‌میلیون و ۷۲۰ هزار تن و فناوری بومی پرد، در دوره گزارش از ۳۹٫۱۹ به ۴۶٫۶۲ درصد پیشرفت رسید. پروژه با محدودیت در تأمین تجهیزات و اختلال در زنجیره تأمین روبه‌رو بوده، اما در دو ماه آخر گزارش ۴٫۱۸ واحد درصد پیشرفت ثبت شده است. به گفته معاون طرح و توسعه فولاد هرمزگان، راه‌اندازی آن امکان جبران کسری آهن اسفنجی و کاهش وابستگی به خرید خوراک از بیرون را فراهم می‌کند. قابلیت تولید و ذخیره‌سازی بریکت گرم هم می‌تواند پشتوانه تأمین خوراک در دوره‌های محدودیت گاز باشد.

در کنار آن، شرکت در پروژه‌ای مستقل با نام ستاره سیمین هرمز هم سرمایه‌گذاری کرده است: ۵۱٫۳۴ درصد سهم، حدود ۳۵٫۹ هزار میلیارد ریال سرمایه‌گذاری انجام‌شده و ۶۲٫۲۳ درصد پیشرفت فیزیکی. این طرح هم ظرفیت اسمی یک‌میلیون و ۷۲۰ هزار تن آهن اسفنجی در سال دارد.

پایه دوم گازهای صنعتی است. واحد شماره دو ۷۶٫۴۶ درصد پیشرفت دارد و طبق طراحی، زیرساخت گازهای صنعتی توسعه فولادسازی تا ظرفیت ۲٫۵ میلیون تن را فراهم می‌کند؛ هرچند تحقق این ظرفیت به تکمیل سایر زیرساخت‌ها هم بستگی دارد. توسعه ایستگاه گاز نیز به ۹۲٫۹۸ درصد رسیده است.

پایه سوم برق است. برقداری دو ترانسفورماتور ۱۹۰ مگاولت‌آمپری ۹۷٫۳۹ درصد پیشرفت دارد و هدفش تقویت ظرفیت و پایداری برق‌رسانی داخلی به واحدهای تولیدی است.

پایه چهارم آب است. شرکت با ۱۵٫۱۸ درصد سهم در طرح انتقال پساب بندرعباس حدود ۹٫۷ هزار میلیارد ریال سرمایه‌گذاری کرده است. این طرح ۸۴٫۳ درصد پیشرفت دارد و پس از تحویل، حدود ۵۵۰ مترمکعب پساب تصفیه‌شده در ساعت به فولاد هرمزگان می‌رسد. تصفیه‌خانه پساب‌های صنعتی سایت هم با ۸۹٫۸۶ درصد پیشرفت، بازگشت ۲۸۰ مترمکعب پساب در ساعت به چرخه مصرف را هدف دارد.

در مجموع، پیشرفت سبد اجرایی شرکت در این دوره از ۵۰٫۵۷ به ۵۷٫۱۲ درصد رسید و ۱۰ پروژه برای بهره‌برداری تحویل شد.

کارخانه از درون هم سبک‌تر می‌شود

بخشی از افزایش ظرفیت از داخل خطوط موجود دنبال شده است. لنس سایدوال کوره‌های قوس الکتریکی، طبق گزارش فنی، با افزایش حدود ۵ هزار تن تولید ماهانه برای هر کوره همراه بوده است. در بریکت‌سازی، بومی‌سازی سگمنت ماشین پرس هزینه تأمین را حدود ۸۵ درصد کاهش داده؛ قیمت نمونه داخلی حدود یک‌هفتم نمونه خارجی است. در ریخته‌گری، قالب‌های چمفرد برای نخستین بار به‌کار رفت تا عیوب لبه‌ای تختال کاهش یابد. در لجستیک نیز حمل ریلی محصولات با ظرفیت حدود ۲ هزار تن در روز فراهم شده است.
